Excavación por bataches, por debajo de la fundación existente, para recalce de cimientos
AZA025 Excavación por bataches, por debajo de la fundación existente, para recalce de cimientos

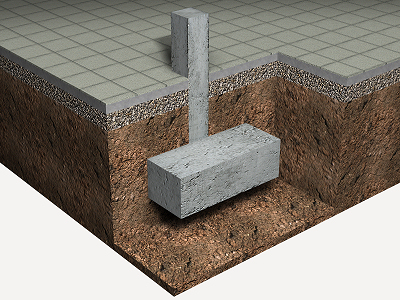

Excavación por bataches, en suelo de grava suelta, por debajo de la fundación a recalzar, hasta alcanzar una profundidad máxima de 0,5 m, con medios manuales, y carga manual a camión o contenedor. Incluso, picado de las zonas deterioradas de la fundación existente y eliminación de restos.

Tipo de excavación
Profundidad máxima de la excavación (m)
Tipo de terreno
Material sedimentario detrítico con un tamaño entre 20 y 63 mm, una compacidad densa y una tensión admisible del orden de 0,5 MPa.
Detallar tipo de terreno
Excavación y carga

Código

Unidad

Descripción

Cantidad

Precio

unitario

Importe

1



Mano de obra



mo113

h

Jornal construcción.

5,821

6.257,69

36.426,01



Subtotal mano de obra:

36.426,01

2



Herramientas




%

Herramientas

2,000

36.426,01

728,52



Costos directos (1+2):

37.154,53


ÍTEM AZA025: EXCAVACIÓN POR BATACHES, POR DEBAJO DE LA FUNDACIÓN EXISTENTE, PARA RECALCE DE CIMIENTOS.


CARACTERÍSTICAS TÉCNICAS

Excavación por bataches, en suelo de grava suelta, por debajo de la fundación a recalzar, hasta alcanzar una profundidad máxima de 0,5 m, con medios manuales, y carga manual a camión o contenedor. Incluso, picado de las zonas deterioradas de la fundación existente y eliminación de restos.



CRITERIO DE CUBICACIÓN EN PROYECTO

Volumen medido sobre las secciones teóricas de la excavación, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS


DEL SOPORTE.

Antes de iniciar los trabajos de excavación, se comprobará que el estado de conservación del edificio y de las construcciones próximas que puedan verse afectadas es bueno, o que se ha procedido a la estabilización de los mismos mediante el apuntalamiento oportuno. Se comprobará que la fundación existente se ha descargado mediante los apeos correspondientes.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo general y fijación de los puntos y niveles de referencia. Colocación de las camillas en las esquinas y extremos de las alineaciones. Excavación en sucesivas franjas horizontales y extracción de tierras. Refinado de fondos y laterales a mano, con extracción de las tierras. Carga manual a camión o contenedor de los materiales excavados.


CONDICIONES DE TERMINACIÓN.

El fondo de la excavación quedará nivelado, limpio y ligeramente apisonado.



CONSERVACIÓN Y MANTENIMIENTO.

Las excavaciones quedarán protegidas frente a filtraciones y acciones de erosión o desmoronamiento por parte de las aguas de escorrentía. Se tomarán las medidas oportunas para asegurar que sus características geométricas permanecen inamovibles.



CRITERIO DE CUBICACIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá el volumen teórico ejecutado según especificaciones de Proyecto, sin incluir los incrementos por excesos de excavación no autorizados, ni el relleno necesario para reconstruir la sección teórica por defectos imputables al Contratista. Se medirá la excavación una vez realizada y antes de que sobre ella se efectúe ningún tipo de relleno. Si el Contratista cerrase la excavación antes de conformada la cubicación, se entenderá que se aviene a lo que unilateralmente determine el director de la ejecución de la obra.



CRITERIO DE VALORACIÓN ECONÓMICA

El precio no incluye la apertura del cajeado, la excavación hasta alcanzar la cara inferior del cimiento ni el transporte de los materiales excavados.
