ASA012 |
Ud |
Cámara de inspección prefabricada. |
$ 79.094,39 |
||

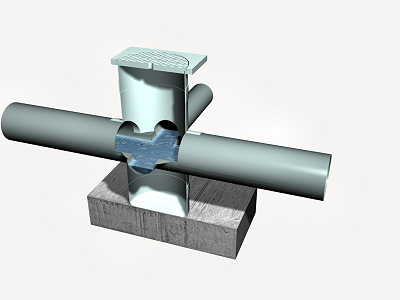

Cámara de paso, de PVC, con un cuerpo de Ø 250 mm, tres entradas (dos de Ø 110 mm y una de Ø 160 mm) y una salida de Ø 160 mm, sobre solera de hormigón simple, incluyendo la excavación mecánica y el relleno del trasdós. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt10hmf090aieg |
m³ |
Hormigón simple H20 (20) 20/6, no expuesto a ciclos hielo-deshielo, exposición a sulfatos despreciable, sin requerimiento de permeabilidad, docilidad blanda, con cemento grado normal, preparado en central, según NCh 170.Of85 y ACI 318-08. |
0,045 |
54.241,09 |
2.440,85 |
mt11avg010a |
Ud |
Sistema modular de elementos de PVC, para realización de cámara de paso, con un cuerpo de Ø 250 mm, tres entradas (dos de Ø 110 mm y una de Ø 160 mm) y una salida de Ø 160 mm. |
1,000 |
68.578,94 |
68.578,94 |
mt01arr010a |
t |
Grava de cantera, de 19 a 25 mm de diámetro. |
0,423 |
4.426,54 |
1.872,43 |
Subtotal materiales: |
72.892,22 |
||||
2 |
Maquinaria |
||||
mq01ret020b |
h |
Retrocargadora sobre neumáticos, de 70 kW. |
0,027 |
19.708,86 |
532,14 |
Subtotal maquinaria: |
532,14 |
||||
3 |
Mano de obra |
||||
mo020 |
h |
Maestro 1ª construcción. |
0,553 |
4.823,28 |
2.667,27 |
mo113 |
h |
Jornal construcción. |
0,425 |
3.416,20 |
1.451,89 |
Subtotal mano de obra: |
4.119,16 |
||||
4 |
Herramientas |
||||
% |
Herramientas |
2,000 |
77.543,52 |
1.550,87 |
|
Coste de mantenimiento decenal: $ 3.954,72 en los primeros 10 años. |
Costos directos (1+2+3+4): |
79.094,39 |
Pliego de condiciones
ÍTEM ASA012: CÁMARA DE INSPECCIÓN PREFABRICADA. CARACTERÍSTICAS TÉCNICAS Suministro y montaje de cámara de paso enterrada, de PVC, con un cuerpo de Ø 250 mm, tres entradas (dos de Ø 110 mm y una de Ø 160 mm) y una salida de Ø 160 mm, sobre solera de hormigón simple H20 (20) 20/6, no expuesto a ciclos hielo-deshielo, exposición a sulfatos despreciable, sin requerimiento de permeabilidad, docilidad blanda de 15 cm de espesor, con tapa prefabricada de PVC y cierre hermético al paso de los olores mefíticos. Incluso excavación mecánica y relleno del trasdós con material granular, conexiones de conducciones y remates. Totalmente montada, conexionada y probada. CRITERIO DE MEDICIÓN EN PROYECTO Número de unidades previstas, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS DEL SOPORTE. Se comprobará que la ubicación de la cámara de inspección se corresponde con la de Proyecto. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo de la cámara de inspección. Excavación con medios mecánicos. Eliminación de las tierras sueltas del fondo de la excavación. Vaciado y compactación del hormigón en formación de solera. Colocación de la cámara de inspección prefabricada. Empalme y rejuntado de los colectores a la cámara de inspección. Colocación de la tapa y los accesorios. Relleno del trasdós. Eliminación de restos, limpieza final y retirada de escombros. Carga de escombros sobre camión o contenedor. CONDICIONES DE TERMINACIÓN. La cámara de inspección quedará totalmente estanca. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a golpes y obturaciones. Se taparán todas las cámaras de inspección para evitar accidentes. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto. |
